河北尚义抽水蓄能电站全部机组定子吊装就位
2025年11月28日 13:59
来源:中新网青海
中新网青海新闻11月27日电(李国光 祁增蓓)27日,记者从中国水利水电第四工程局有限公司(以下简称“水电四局”)获悉,26日,由该局承建的河北尚义抽水蓄能电站4号机组定子精准吊入机坑就位,标志着电站4台机组定子全部吊装完成,较计划工期提前76天。

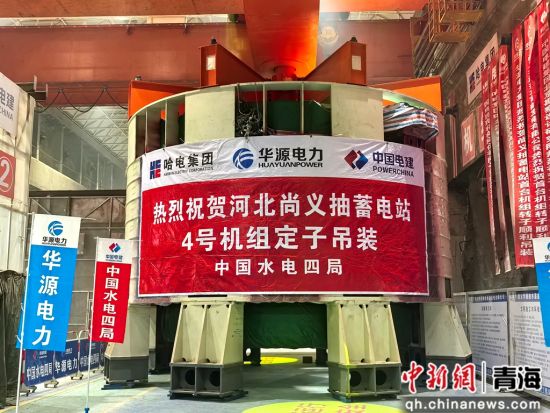

图为尚义抽水蓄能电站4号机组定义预备吊装现场。 水电四局供图
位于河北省张家口市尚义县小蒜沟镇的河北尚义抽水蓄能电站,是国家可再生能源发展规划的重点项目,共安装4台35万千瓦可逆式水泵水轮机组,总装机容量140万千瓦。
作为发电电动机组的核心部件,定子具有外形尺寸大、吊装重量大、技术精度高等特点,其安装质量直接关乎机组未来长期运行的稳定性与能效。本次吊装的4号机组定子外径约为6.8米,由10万余张0.5毫米厚的硅钢片叠装而成,总重量约为420吨。

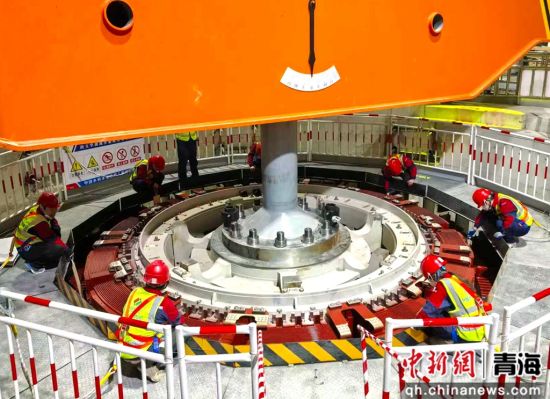

图为定子吊装作业现场。 水电四局供图
吊装作业中,水电四局项目部科学筹划、周密部署,各作业班组紧密协同、精准配合,确保了整个吊装过程安全、平稳、有序,一次性精准就位。经精密检测,4号机组定子铁心圆柱度达到0.22毫米,优于设计标准和规范要求。
据介绍,自机组定子吊装任务启动以来,施工团队在短短180天内,连续高效、优质地完成了全部4台大型定子的吊装任务——5月31日,1号机组定子吊装;6月27日2号机组定子吊装;8月19日3号机组定子吊装;11月26日,4号机组定子吊装。
目前,电站建设已全面转入机组核心部件全面安装与调试的高峰阶段。
电站投运后,年发电量约15.4亿度,每年可节约标准煤约15万吨、减排二氧化碳约40万吨,对优化京津冀能源结构、保障电网稳定运行、促进新能源消纳具有重要作用。(完)
编辑:张海雯
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [
京公网安备 11010202009201号] [京ICP备2021034286号-7] [互联网宗教信息服务许可证:京(2022)0000118;京(2022)0000119]
违法和不良信息举报电话:15699788000 举报邮箱:jubao@chinanews.com.cn 举报受理和处置管理办法 总机:86-10-87826688
京公网安备 11010202009201号] [京ICP备2021034286号-7] [互联网宗教信息服务许可证:京(2022)0000118;京(2022)0000119]违法和不良信息举报电话:15699788000 举报邮箱:jubao@chinanews.com.cn 举报受理和处置管理办法 总机:86-10-87826688
Copyright © 1999-2023 chinanews.com. All Rights Reserved
