青海德令哈煤电项目有序筹备 筑牢高原清洁能源发展支撑

2026年09月17日 18:26
来源:中新网青海

  中新网青海新闻9月17日电(卓玛)金秋时节,天高云淡,柴达木盆地褪去盛夏燥热,重点项目建设热潮不减。

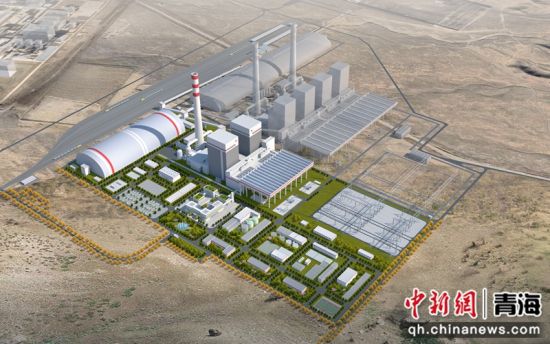

图为德令哈煤电项目规划效果图。 国能青海德令哈煤电项目筹建处供图
图为德令哈煤电项目规划效果图。 国能青海德令哈煤电项目筹建处供图

  锚定战略定位 打造绿色标杆电力工程

  据介绍,作为青海省“十四五”能源规划重点工程、企业落地青海的首个煤电投资项目,该项目自筹备之初便立足国家能源发展大局,摒弃传统落后产能建设模式,以打造行业标杆、长效优质工程为目标,精准对接“四个革命、一个合作”能源安全新战略,是青海清洁能源产业布局的重要支撑电源。

  项目坚持绿色低碳建设底色,全程践行“双碳”发展目标,采用国内先进的超临界燃煤发电技术,同步配套建设高效脱硫、脱硝、除尘等环保设施,各项排放指标均优于国家标准,从源头严控生态环境影响。

  据规划,项目建成后年发电量约44亿千瓦时,可有效补强区域电网调峰能力,破解新能源消纳难题,平衡青海风光新能源间歇性、波动性供电短板,助力当地新能源产业规模化发展,为区域经济社会高质量发展提供稳定可靠的能源保障。

  抓实前期攻坚 高效推进项目落地筹备

  项目筹建团队秉持实干作风,逐项攻克前期工作中的难点堵点,稳步打通项目落地全流程环节。

  在投资决策攻坚方面,团队历经数月反复打磨可研报告、比对技术方案、核算经济指标,于2026年5月29日顺利通过集团电力项目投资管理委员会审议。后续专班跟进落实审议意见,逐条校核完善资料,夯实项目启动基础。

  手续办理上,团队实行清单化、前置化管理,先后办结28项前期核心手续,并于8月24日成功取得项目建设用地批复,顺利打通制约项目开工的用地这一关键堵点。与此同时,团队高效推进厂址三条跨域输电线路迁改可研与评审工作,完成“两高”项目联合评估报告初稿编制,同步对接落实能耗替代指标,稳步推进铁路专用线核准筹备。

  招采筹备工作同步提速,项目团队梳理增补采购清单,制定分批招标方案,勘察设计、监理、基础设施建设等多项招标文件已编制完成,依规开展内部审查,设备选型报告初稿也已进入优化完善阶段,为项目开工建设筑牢前置保障。

  坚守惠民底色 兼顾生态保护与地方发展

  项目筹备全过程坚守绿色发展与共建共享理念,严格落实环保设施与主体工程同步设计、施工、投产的“三同时”制度。选址阶段主动避让生态敏感区与重要水源地,施工规划最大限度减少土方开挖与地表扰动,同步制定完善的生态修复方案,全力守护柴达木盆地生态环境。

  同时,项目深度融入地方发展大局,主动对接青海省、海西州、德令哈市各级主管部门,统筹推进能耗指标落实、污染物指标申领等工作,兼顾项目合规建设与地方能耗管控需求。

  依托党建引领凝聚攻坚力量,党员干部带头攻坚关键节点、破解审批难题、严守廉洁底线,以扎实作风推动项目高质量筹备。

  据悉,待项目建成投运后,将与柴达木盆地光伏、风电等新能源项目形成互补协同格局,构建更加稳定、高效、绿色的区域能源体系,持续为青海清洁能源高地建设、国家能源强国建设注入高原动能。(完)
